Cuando un troquel de producción serial llega a su límite de vida útil —después de 500,000 a 1 millón de golpes, según material y tipo de proceso— la primera reacción del área de producción es pedir el reemplazo. Un troquel nuevo. Cotización, plazo, aprobación de CAPEX.
En muchos casos, esa decisión cuesta 5 a 10 veces más que la alternativa correcta: refurbish. Y a la inversa: cuando un troquel realmente llegó al fin de su vida útil y se insiste en refurbish porque parece más barato, el resultado son 6 meses de intervenciones sucesivas que terminan costando más que el troquel nuevo.
Este artículo explica cuándo elegir cada opción, los 5 factores técnicos que definen la decisión, y qué señales busca un buyer Tier 1 entrenado antes de aprobar CAPEX de tooling. Aplica a troqueles de estampado progresivo, transfer y operaciones manuales — en sectores automotriz, línea blanca, HVAC y eléctrica.

¿Qué es refurbish y en qué se diferencia del reemplazo?
Refurbish (también llamado reconstrucción o mantenimiento mayor de troquel) es la intervención técnica que restaura la funcionalidad y precisión dimensional de un troquel existente sin fabricar uno nuevo. Consiste en:
- Desmontaje completo del troquel.
- Rectificado o sustitución de componentes desgastados (insertos, punzones, matrices, resortes, columnas).
- Fabricación de spare components nuevos para reemplazar los inservibles.
- Ensamble de precisión y validación dimensional.
- Try-out en prensa para confirmar recuperación de calidad y tonelaje.
El reemplazo, en cambio, implica fabricar un troquel completo desde cero: diseño 3D, strip layout, simulación, manufactura de todos los componentes, ensamble y validación PPAP. Es el mismo proceso que fabricar el troquel original.
Refurbish extiende la vida útil del troquel entre 500,000 y 1 millón de golpes adicionales — en algunos casos hasta 1.5 millones, dependiendo del material y del tipo de intervención. El reemplazo reinicia el ciclo desde cero.
¿Cuándo elegir refurbish de troqueles o herramentales? (señales de que sigue siendo viable)
Refurbish es la opción correcta cuando el troquel presenta desgaste natural pero mantiene integridad estructural. Las 5 señales típicas:
- La geometría de la pieza sigue siendo la correcta, pero las tolerancias empezaron a salirse por desgaste de insertos o matrices.
- No hay fractura estructural mayor en columnas, placas base o dies principales.
- El scrap aumentó gradualmente, no de golpe. Un aumento gradual indica desgaste; uno de golpe indica fractura.
- El programa aún tiene vida útil planeada: el OEM lo mantendrá activo al menos 1-2 años más y el troquel puede sostener esa demanda con refurbish.
- Los planos originales del troquel están disponibles, permitiendo fabricar los spare components con precisión.
Si las 5 señales se cumplen, el refurbish es la opción económica y operativamente correcta. Recupera capacidad, extiende vida útil y evita CAPEX.
| En MATRO hacemos refurbish incluso de troqueles que no fueron fabricados por nosotros — incluidos los importados de Asia o Europa. El tool room propio nos permite desmontar el troquel recibido, fabricar spare components en CNC y EDM internos, y devolver el troquel a producción en 2 a 4 semanas. |
¿Cuándo elegir el reemplazo de troqueles o herramentales?
El reemplazo es la opción correcta cuando el troquel llegó al punto en que la reconstrucción no sería rentable ni sostenible:
- Fractura estructural mayor en componentes base (die shoe, placa base, columnas principales). Reemplazar todo lo estructural implica prácticamente fabricar el troquel de nuevo.
- Cambio de geometría de la pieza requerida por el OEM. Si el ECN implica modificar la forma final, un refurbish no lo resuelve — hay que rediseñar el troquel.
- Programa con vida útil restante mayor a 3 años y con alto volumen anual sostenido. En este escenario, un troquel nuevo se amortiza rápido y ofrece mejor confiabilidad.
- Troquel ya intervenido en refurbish 2 o más veces previamente. El acumulado de intervenciones sucesivas tiene rendimiento decreciente; llegado un punto, la calidad no vuelve a los niveles del troquel nuevo.
- Falta de planos originales o discrepancias irreconciliables entre plano y pieza física. Sin plano confiable, el refurbish se convierte en ingeniería inversa costosa que compite en precio con un troquel nuevo.
5 factores para tomar la decisión correcta
Antes de aprobar CAPEX de reemplazo o presupuesto de refurbish, un buyer maduro evalúa 5 factores:
- Número de golpes acumulados vs vida útil de diseño del troquel. Un troquel diseñado para 1 millón de golpes que lleva 900,000 puede aceptar refurbish; uno que lleva 2.5 millones probablemente no.
- Tipo y severidad del daño observado. Desgaste de insertos y matrices → refurbish. Fractura estructural en columnas o base → reemplazo.
- Disponibilidad de spare components y planos. Si el proveedor tiene stock de partes o puede fabricarlas rápido, refurbish. Si no, se retrasa y encarece.
- ROI comparado. Costo refurbish + vida útil recuperada vs costo reemplazo + vida útil nueva. Refurbish suele ser 15% a 25% del costo de un troquel nuevo, con 60% a 100% de vida útil recuperada.
- Ventana de tiempo aceptable. Refurbish toma 2 a 4 semanas típicamente. Reemplazo toma 4 a 6 meses (o más, si es importado). La ventana de aceptación de tu programa dicta la opción viable.

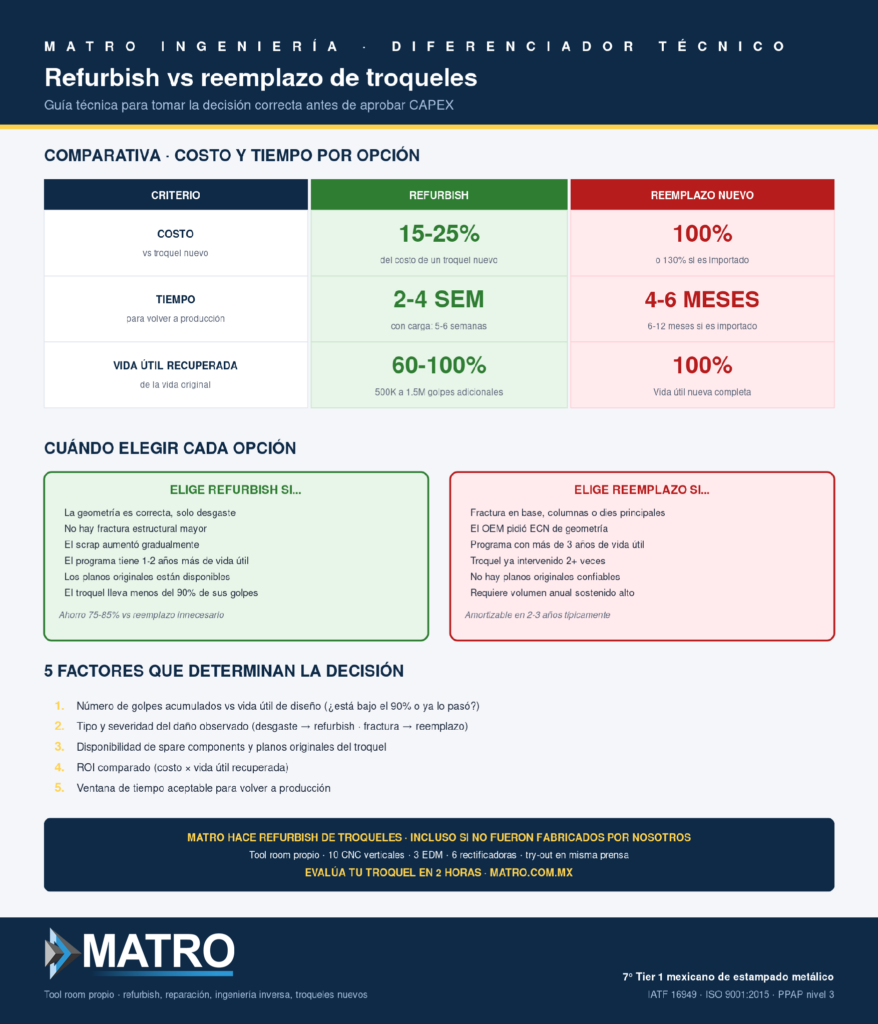

Comparativa costo y tiempo
Aunque cada troquel tiene sus especificidades, los rangos típicos de la industria son:
- Refurbish: 15% a 25% del costo de un troquel nuevo. Tiempo: 2 a 4 semanas (5 a 6 con carga de trabajo). Recupera entre 60% y 100% de vida útil restante.
- Reemplazo total en México (fabricante directo): 100% del costo nominal. Tiempo: 4 a 6 meses típico. Vida útil 100%, nueva.
- Reemplazo total importado (Asia o Europa): 100% a 130% del costo nominal (por sobre costos de logística). Tiempo: 6 a 12 meses típico. Riesgo alto en ECN y en spare parts posteriores.
| Un comprador industrial que evalúa los 5 factores y aplica el checklist antes de aprobar CAPEX de reemplazo ahorra entre 75% y 85% del costo respecto a un reemplazo innecesario. Un proveedor Tier 1 con tool room propio como MATRO te da la opción de ambos escenarios; un proveedor sin tool room propio solo te ofrece la ruta más cara. |
Lo que MATRO hace
MATRO ofrece refurbish completo de troqueles como servicio operativo formal, no como excepción. La particularidad: podemos hacer refurbish incluso de troqueles que no fueron fabricados por nosotros — incluidos los importados de Asia o Europa.
El proceso interno cubre:
- Desmontaje y diagnóstico técnico del troquel recibido.
- Inspección dimensional componente por componente.
- Fabricación de spare components en tool room propio (CNC verticales, EDM, rectificadoras).
- Rectificado y tratamiento térmico de componentes recuperables.
- Ensamble de precisión y try-out en la propia prensa donde correrá el programa.
- Validación dimensional y confirmación de PPAP nivel 3.
- Entrega con reporte técnico documentado.
El tool room de MATRO opera 10 fresadoras CNC verticales, 3 electroerosionadoras (EDM), 4 tornos convencionales, 2 tornos CNC y 6 rectificadoras de precisión — capacidad suficiente para intervenir troqueles complejos sin subcontratar.
Checklist
Antes de aprobar reemplazo o refurbish, marca los puntos que aplican a tu troquel:
- El troquel lleva menos del 90% de sus golpes de diseño → refurbish viable.
- El daño observado es desgaste, no fractura estructural → refurbish viable.
- Los planos originales del troquel están disponibles → refurbish más económico.
- El programa tendrá vida útil al menos 1 año más → refurbish es la mejor decisión.
- El troquel ya fue intervenido 2 o más veces → considerar reemplazo.
- Hay fractura en columnas, base o dies principales → reemplazo recomendado.
- El OEM cambió la geometría de la pieza por ECN → reemplazo necesario.
- La ventana de tiempo aceptable es menor a 6 semanas → refurbish es la única opción realista.
Si predominan los primeros 4 puntos, refurbish es tu mejor opción. Si predominan los últimos 4, el reemplazo se justifica.
La decisión de refurbish vs reemplazo de troqueles o herramentales de ensamble es una de las conversaciones técnico-financieras más comunes en la operación de un programa serial — y una de las que más frecuentemente se toman con información parcial. Un comprador industrial que evalúa los 5 factores y aplica el checklist antes de aprobar CAPEX ahorra entre 75% y 85% del costo respecto a un reemplazo innecesario.
Un proveedor Tier 1 con tool room propio como MATRO te da la opción de ambos escenarios. Un proveedor sin tool room propio solo te ofrece la ruta más cara.
